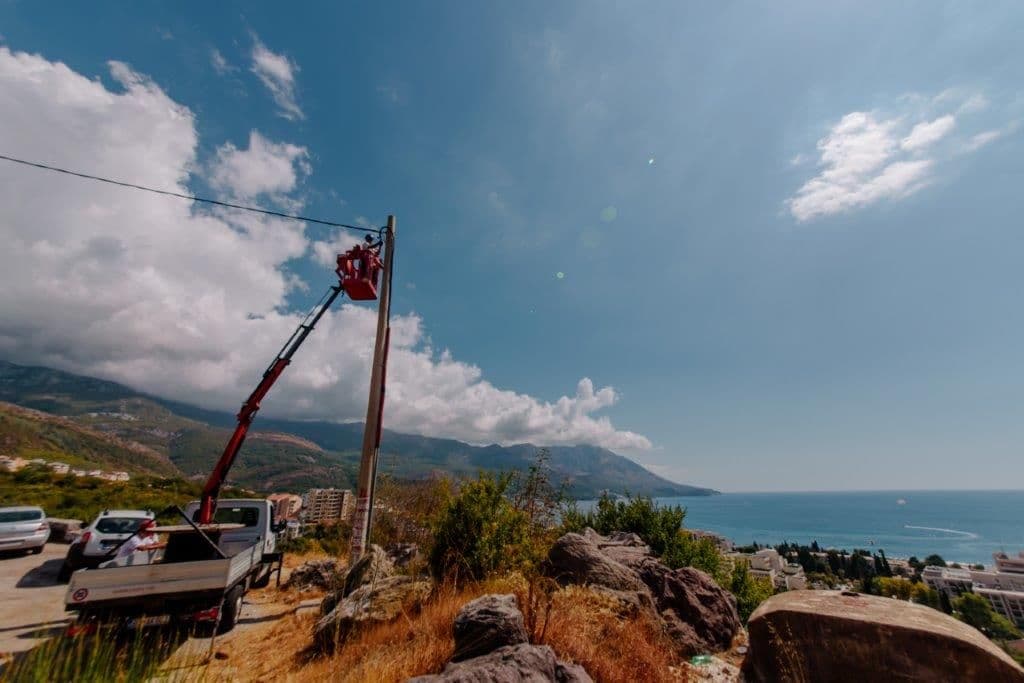

Crnogorski elektrodistrubutivni sistem intenzivirao je aktivnosti na pripremi mreže za drugačije eksploatacione uslove i povećan broj korisnika koji se očekuju u ljetnjem periodu.
Rukovodilac Sektora za održavanje 20kV i 35kV Sreten Krstajić kaže da su aktivnosti na realizaciji Plana preventivnog održavanja započeli odmah nakon novogodišnjih i božićnih praznika.
Dva regiona
– Iako obim radova podrazumijeva reviziju velikog broja elektroenergetskih objekata, sve planirane aktivnosti na turističkim destinacijama završiće se do početka ljetnje sezone. Prva na redu bila je TS 35/10kV „Topolica“ gdje su zamijenjeni stari malouljni prekidači vakuumskim prekidačima visoke pouzdanosti, zatim su u februaru nastavljene aktivnosti na zamjeni prekidača, i to u 10 kV postrojenjima u TS „Dobrota“ u Kotoru, TS „Sutomore“ u Baru i TS „Topla“ u Herceg Novom. Tokom marta i aprila odvijaju se aktivnosti na reviziji i remontu opreme u trafostanicama 35/10 kV koje se nalaze na području Herceg Novog, Tivta, Kotora, Budve, Bara i Ulcinja – kazao je Krstajić.
Do početka ljetnje sezone u planu je završetak radova na reviziji opreme u 35 kV postrojenjima u sedam trafostanica naponskog nivoa 110/35 kV („Herceg Novi“, „Tivat“, „Lastva“, „Budva“, „Virpazar“, „Bar“ i „Ulcinj“), kao i revizija i remont opreme u postrojenjima 35/0,4 kV u opštini Bar (TS „Sotonići“, TS „Brčeli 1“, TS „Brčeli 2“, TS „Bukovik“, TS „Bijele Poljane“).

Uprkos tome što vremenske prilike utiču na izvođenje radova Krstajić kaže da će planirani program sprovesti.
– Iako terenske aktivnosti, koje podrazumijevaju obilazak i reviziju svih 35 kV dalekovoda na području primorskih opština, zavise od vremenskih prilika, završetak planiranih aktivnosti na pripremi 35 kV nadzemne mreže za ljetnju turističku sezonu ne dovodi se u pitanje. Neposredno pred ljeto i tokom sezone ekipe će obilaziti elektroenergetske objekte koji su u nadležnosti Sektora za održavanje 20 kV i 35 kV i termovizijsku kontrolu opreme, uz organizaciju dežurstava na operativnom nivou u trajanju od 24 sata – rekao je Krstajić.
On ističe da je osim redovnih i planiranih aktivnosti na održavanju energetskih objekata, neminovno angažovanje ekipa tog sektora i u situacijama kada usljed promjena na mreži nastaju kvarovi koji se moraju urgentno otkloniti, a aktivno učestvuju i u realizaciji investicionih projekata.
Kada je riječ o investicionim aktivnostima, v.d. rukovodioca Sektora za investicije Tatjana Šaranović kaže da se intenzivno radi na poboljšanju efikasnosti i podizanju pouzdanosti kapaciteta mreže u turističkim centrima.
– U Regionu 4, na teritoriji barske, budvanske i ulcinjske opštine odvijaju se radovi na izgradnji šest trafostanica naponskog nivoa 10/0,4 kV i šest kablovskih vodova istog naponskog nivoa, te radovi na rekonstrukciji postojećih deset trafostanica. Vrijednost planiranih investicija iznosi oko milion eura. U Regionu 5 odnosno u Herceg Novom, Kotoru i Tivtu, u toku su radovi na izgradnji takođe šest trafostanica, od čega je jedna od posebnog značaja. Radi se o trafostanici naponskog nivoa 35/10 kV „Grbalj 2“. Radovi su započeti u prethodnoj godini, a realizacija će doprinijeti boljem i sigurnijem napajanju korisnika sa područja Grblja, poboljšanju uslova za privredni razvoj tog područja, kao i dijela opštine Kotor, kroz omogućavanje priključenja novih korisnika, a pored obezbjeđivanja sigurnog, pouzdanog i kvalitetnog napajanja električnom energijom postojećih korisnika – kazala je Šaranović.
Investicije
Osim izgradnje novih trafostanica, do kraja juna očekuje okončanje radova na rekonstrukciji 21 trafostanice naponskog nivoa 10/0,4 kV i NN blokova, kao i zamjeni transformatora.
– Pored 35/10 kV TS „Grbalj 2“, čija je ukupna vrijednost skoro dva miliona eura, vrijednost planiranih aktivnosti u ovom dijelu primorja iznosi više od milion i po eura. Radovi se izvode u skladu sa predviđenom dinamikom, pa se očekuje da će sve započete aktivnosti biti završene do početka ljetnje turističke sezone, preciznije do kraja juna – kazala je ona.
Sektor za održavanje u cilju što bolje pripreme ljetnje turističke sezone je za Region 4 kojem pripadaju: Bar, Ulcinj i Budva uložio oko 230.000 eura. U tom dijelu crnogorskog primorja izvode se radovi na 10 stubnih trafostanica i 17 NN mreža, a završeni su svi građevinski radovi na dalekovodu 10 kV „Gač – Sv.Đorđe“, gdje je uloženo 455.000 eura.
Takođe, u Region 5 koji obuhvata Tivat, Kotor i Herceg Novi, uloženo je oko 140.000 eura, dok su građevinski radovi na dalekovodu 10 kV „Grbalj 2“ u toku, i do sada je odrađeno 70 odsto radova predviđenih Planom za tekuću godinu, u iznosu oko 70.000 eura. D.Š.
Baru, Budvi i Tivtu hitno potrebne nove napojne tačke
Pored investija čija se raealizacija očekuje do početka ljetnje turističke sezone, CEDIS je pokrenuo intenzivan investicioni ciklus u elektrodistributivnu mrežu.
– Zbog intenzivnog razvoja turističkih centara, na primorju, a prije svega u opštinama Bar , Budvu i Tivat, glavni izazov u budućnosti će predstavljati nove napojne tačke, čija izgradnja mora da se realizuje zajednički sa CGES-om. CEDIS je u investicione planove uvrstio novo postrojenje 35kV u planiranoj TS 110/35kV ,,Buljarica“ (Kufin), bez čije izgradnje, razvoj elektroenergetske infrastrukture na teritoriji opštine Bar, u skorijoj budućnosti neće biti moguć. Za područje opštine Budva, u investicione planove uvršteni su, izgradnja TS 110/10kV ,,Bečići“, koja bi predstavljala novu ključnu napojnu tačku, neophodnu za dalji razvoj grada. Problem napajanja potrošača na teritoriji opštine Tivat bi se u mnogome smanjio izgradnjom TS 35/10kV ,,Tivat 3“ – pojašnjavaju iz CEDIS-a.
Naglašavaju da najveći problem za realizaciju tih investicija, predstavlja nedostatak prostorno-planske dokumentacije i dugi postupci rješavanja imovinsko-pravnih odnosa, koje CEDIS bez prepoznavanja značaja i aktivnog uključenje, većeg broja nadležnih državnih institucija, nije u mogućnosti da prevaziđe.
